Кейс: как мы сократили сроки проекта на 30% с помощью Kanban

22.07.2025

Сроки реализации проектов — один из главных факторов, влияющих на удовлетворённость заказчика и репутацию компании. Затягивание выполнения задач ведёт к росту издержек, снижению качества и потере доверия клиентов. Сегодня мы хотим поделиться реальной историей из практики: как внедрение Kanban помогло нашей команде и клиенту не просто сократить сроки проекта на 30%, но и повысить прозрачность процессов, уменьшить нагрузку на сотрудников и сохранить качество результата.

Исходная ситуация

Клиент — компания среднего размера в сфере IT, специализирующаяся на разработке корпоративных решений. На момент обращения к нам проект находился в кризисной ситуации:

  • сроки реализации уже сдвинулись на два месяца;
  • при этом заказчик планировал релиз продукта на конкретное мероприятие, сдвиг которого был невозможен;
  • команда работала в режиме перегрузки, но это не давало ожидаемого результата;
  • приоритеты часто менялись, из-за чего сотрудники начинали новые задачи, не завершая старые;
  • менеджмент жаловался на низкую предсказуемость и отсутствие прозрачной картины прогресса.

Бизнес рисковал потерять крупного клиента, если продукт не будет поставлен в срок. Требовалось найти решение, которое поможет ускорить работу без увеличения бюджета и привлечения дополнительных ресурсов.

Наш подход: внедрение Kanban

Kanban мы выбрали не случайно. Методология позволяет сфокусироваться на оптимизации текущего процесса, а не на полной его перестройке, как это часто бывает с Agile-фреймворками. Это критически важно, когда времени мало, а команда уже перегружена.

Шаг 1. Визуализация процесса
Мы начали с построения Kanban-доски. Вместо десятков разбросанных инструментов у команды появилась единая визуальная система:

  • To Do (запланированные задачи),
  • In Progress (в работе),
  • Review (проверка качества и согласование),
  • Done (завершено).

Простая визуализация сразу позволила увидеть, где именно накапливаются «бутылочные горлышки».

Шаг 2. Ограничение WIP (Work in Progress)
Одной из главных проблем была мультизадачность: сотрудники начинали множество задач параллельно, но редко доводили их до конца. Мы внедрили лимиты WIP на каждый этап. Это означало: если колонка уже заполнена до лимита, новые задачи туда добавлять нельзя, пока не будут завершены текущие. Результат — работа стала двигаться плавнее, задачи проходили процесс быстрее.

Шаг 3. Введение регулярных синков
Мы организовали ежедневные короткие совещания (stand-up meetings) у доски. Каждое занимало не больше 15 минут. Обсуждались только ключевые моменты: какие задачи движутся, где возникли блокеры и что нужно для устранения препятствий.

Шаг 4. Совместная приоритизация
Одна из причин хаоса заключалась в том, что заказчик часто менял приоритеты «на ходу». Мы выстроили новый принцип: задачи для работы попадают в доску только после согласования приоритетов с владельцем продукта. Это снизило количество незавершённых задач и дало команде уверенность в том, что они работают над самым важным.

Шаг 5. Постепенная адаптация команды
Важно отметить: мы не вводили Kanban жёстко и одномоментно. Изменения внедрялись постепенно, с пояснением пользы для каждого участника процесса. Это помогло избежать сопротивления и повысить вовлечённость.

Результаты через 3 месяца

Реформирование процессов принесло заметный эффект:

  • Сокращение времени выполнения задач. Если до внедрения Kanban средний цикл задачи составлял 12 дней, то после оптимизации он снизился до 8 дней.
  • Сокращение сроков проекта на 30%. Общая длительность проекта сократилась на треть, что позволило выйти на запланированный релиз без авралов.
  • Снижение перегрузки команды. Благодаря WIP-лимитам сотрудники перестали хвататься за всё сразу, нагрузка распределилась равномернее.
  • Рост прозрачности. Менеджмент и заказчик получили ясную картину прогресса в режиме реального времени: было видно, сколько задач в работе, на какой стадии они находятся, где могут возникнуть задержки.
  • Повышение удовлетворённости заказчика. Клиент получил продукт вовремя и отметил, что работа команды стала более предсказуемой и качественной. В итоге сотрудничество было продлено на следующий цикл разработки.

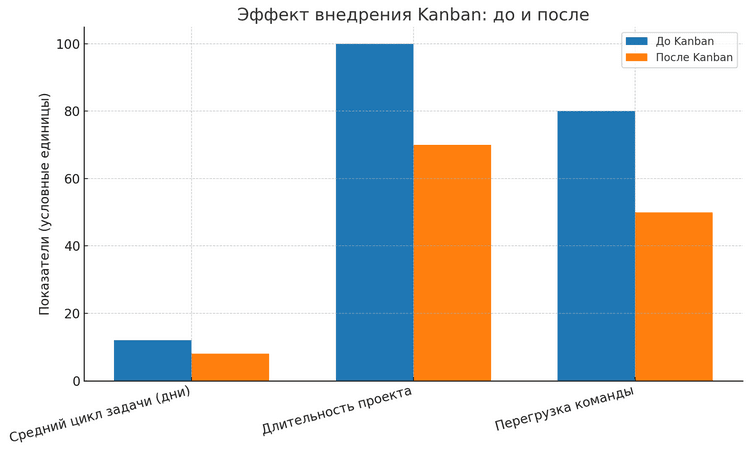

Результаты внедрения Kanban

Выводы для бизнеса

Наш кейс подтверждает: Kanban — это не просто доска с карточками, а эффективная система управления потоком задач. Она помогает:

  • сократить сроки реализации проектов,
  • снизить риски срыва дедлайнов,
  • сбалансировать нагрузку на сотрудников,
  • повысить прозрачность процессов и доверие заказчика.

Для компаний, которые хотят повысить эффективность без серьёзных инвестиций в новые инструменты и без привлечения дополнительного штата, Kanban становится простым и действенным решением.
